部分收货入暂存浙江厂的,需要将单头的扩展字段【收货地点】选择成浙江厂,再点击【保存】,这样,浙江厂才能看到。

手动下单,无法匹配工程配置,导致无法打印屏体铭牌,可手动录入参数,参数举例:
站名:xxx;屏体名称:xx;屏体型号:xx;颜色:xx;尺寸:xx;批号:123;终检日期:2017.12.01;
发件人: 刘军
发送时间: 2014年1月4日 13:06
收件人: 付爱平; 蒋红平; 浙江余海芬
抄送: 胡祥君; 刘小辉; 杨利森
主题: 浙江厂采购订单确认
付工&蒋工:
下周一起,浙江厂收货前必须去确认以下状况:
采购订单类型是否正确(比如:应该倒扣材料的,却转成了标准采购订单)
委外采购备料是否正确,是否该发的材料都发了,该倒扣的材料都设置成倒扣了。
收货时,如果该料品没有确认过(升级BOM后,需要重新确认),会报如下错误:

如果是标准采购订单,确认类型没有错,就直接把对应行的首批确认打√就好,如果是委外采购,先确认备料是否有问题,如果没有问题,勾选下面选项。保存后就可以收货了。

备料可以按如下列表查询

同时,蒋工再和研发、浙江厂讨论下,看是否能在给浙江厂下单之前,确认好BOM是否有问题

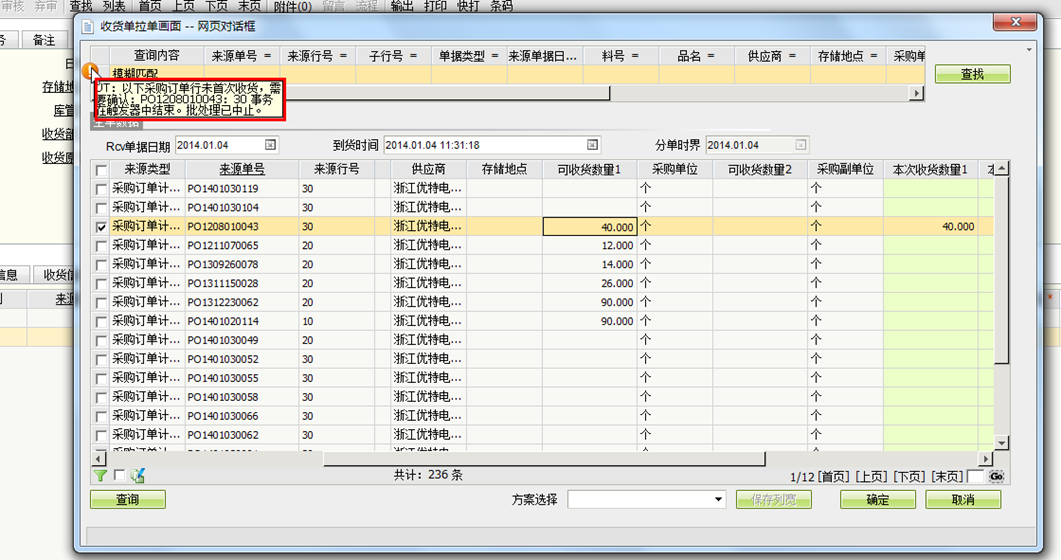

因为即使按如上确认,还是有如下问题:
可能存在新料号,工程部1月转了40张单,2月浙江厂才收货,收货时发现BOM错误。研发升级BOM后,这40个PO都需要按如下方式操作后,备料才能更新:
从1.01升级到1.02,1.01已经释放了50个PO,如果1.01浙江厂已经确认了,上述就管控不到,而且,有可能这50个PO ,因旧材料还有,浙江厂已经做了26个,这种,需要依据浙江厂库存、升级内容、浙厂生产进度做选择性在制升级

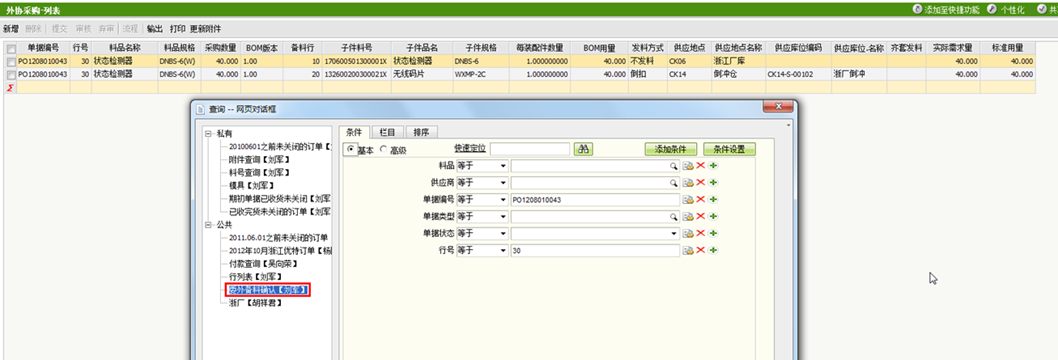

如果发现备料错误,研发升级BOM后,需要在BOM里点击【后续处理】【外协现场变更】

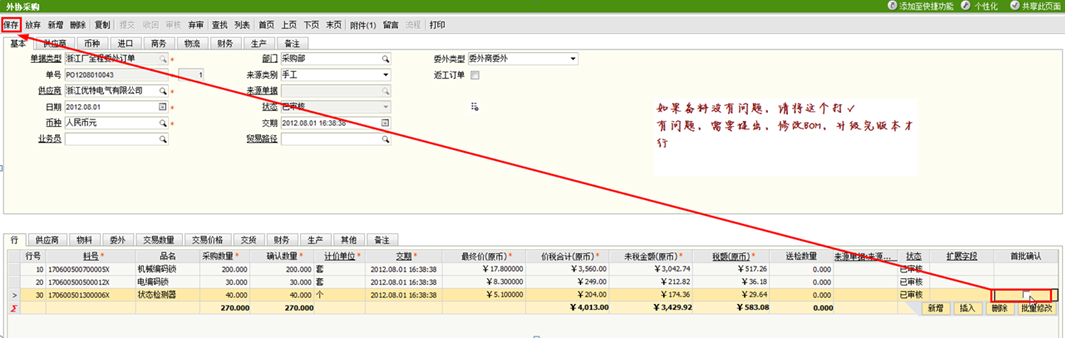

解决办法:
找到对应行,把实到数量随便改个数字,保存,再改回去,保存,即可审核

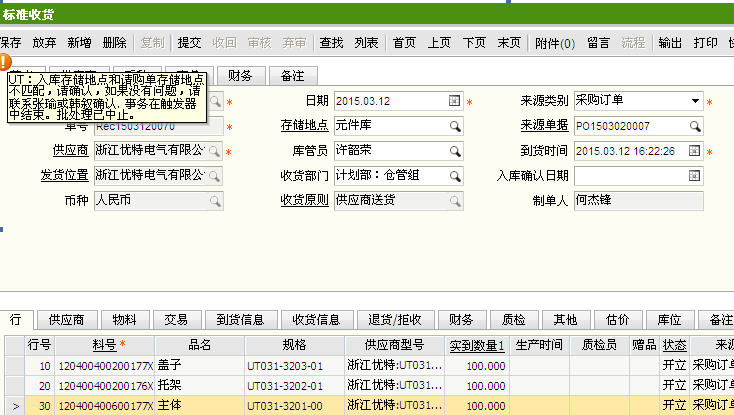

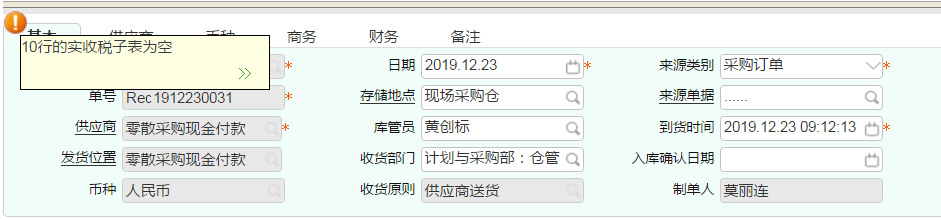

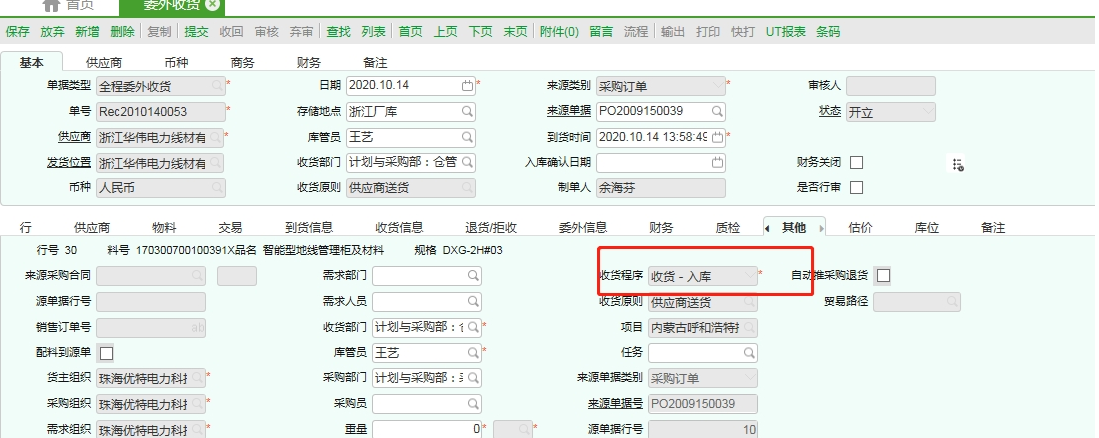

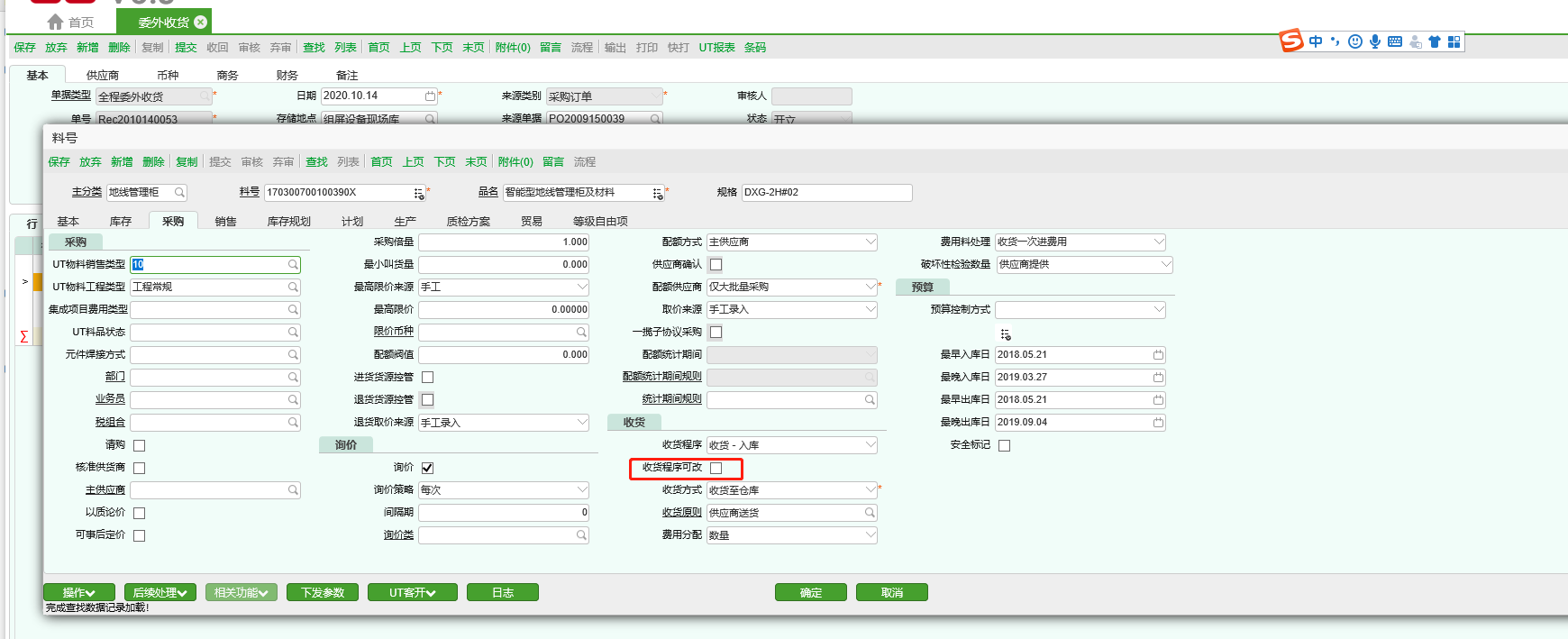

提交或修改存储地点报:入库存储地点和请购单存储地点不匹配

原因:收货的存储地点和请购单不一致

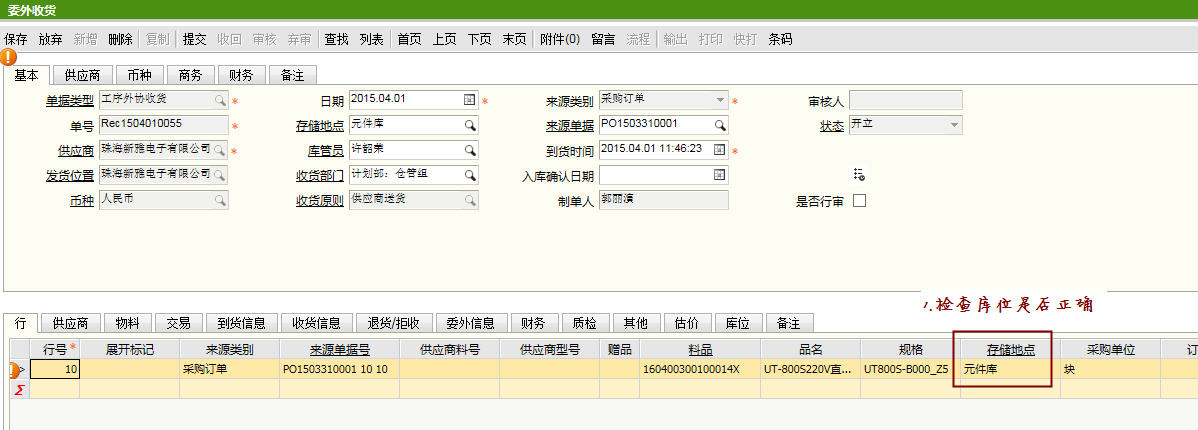

解决办法:请确认存储地点是否正确,如果正确,请联系计划部张瑜或韩叙修改。
问题:
收货提交时报:实收数量与库位子表不一致
解决办法:
1.检查收货的存储地点是否正确(注意:工序委外收货应该收到工序委外收货仓)

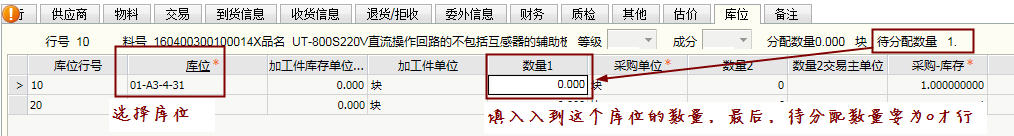

2.确认库位是否有填写

收货程序含有点收环节,到货时间应该早于(等于)点收时间
收货程序含有点收环节,到货时间应该早于(等于)点收时间

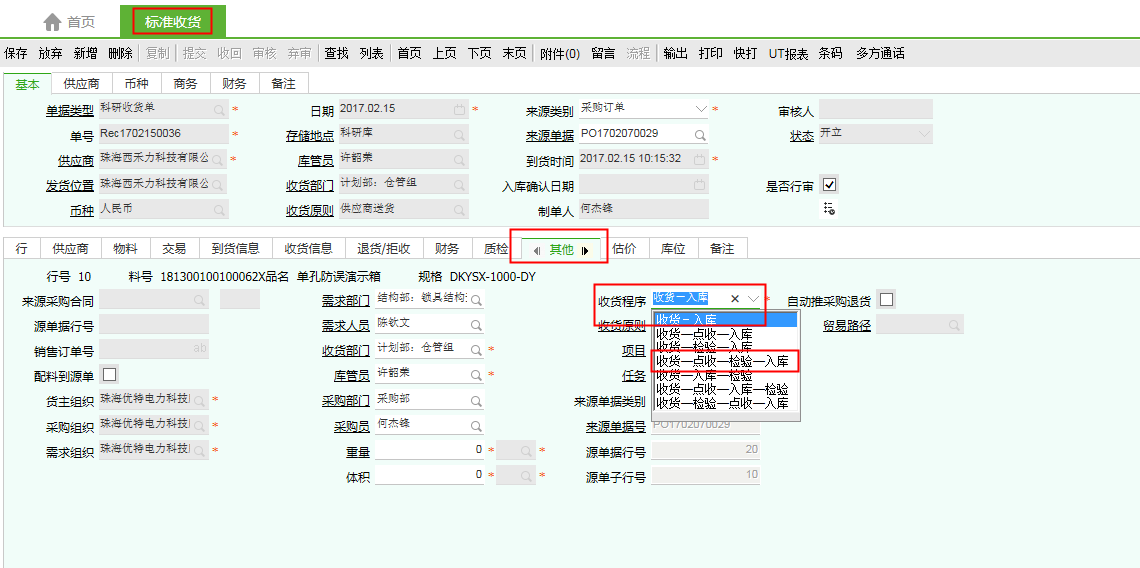

如果遇到:行分配不了库位,请把【其他】标签页里的“收货程序”从【收货-入库】改成【收货—点收—检验—入库】,再改回【收货-入库】,保存就好
